27. Juli 2017

Schornstein, Giebelwände,Klinker

Nach zwei Tagen Baustellenabstinenz waren wir heute wieder da. Und wir waren sehr überrascht zu sehen, dass unser Klinker nicht nur geliefert wurde, sondern, dass das Klinkern auch schon begonnen wurde. Nachdem ich in anderen Blogs schon gelesen hatte, dass es Lieferschwierigkeiten bei Röben geben soll, hatte ich schon Angst es könnte dadurch zu Verzögerungen kommen. Aber jetzt ist alles gut. 😁
Außerdem wurden die Giebelwände gemauert und wir haben jetzt einen Schornstein.




22. Juli 2017

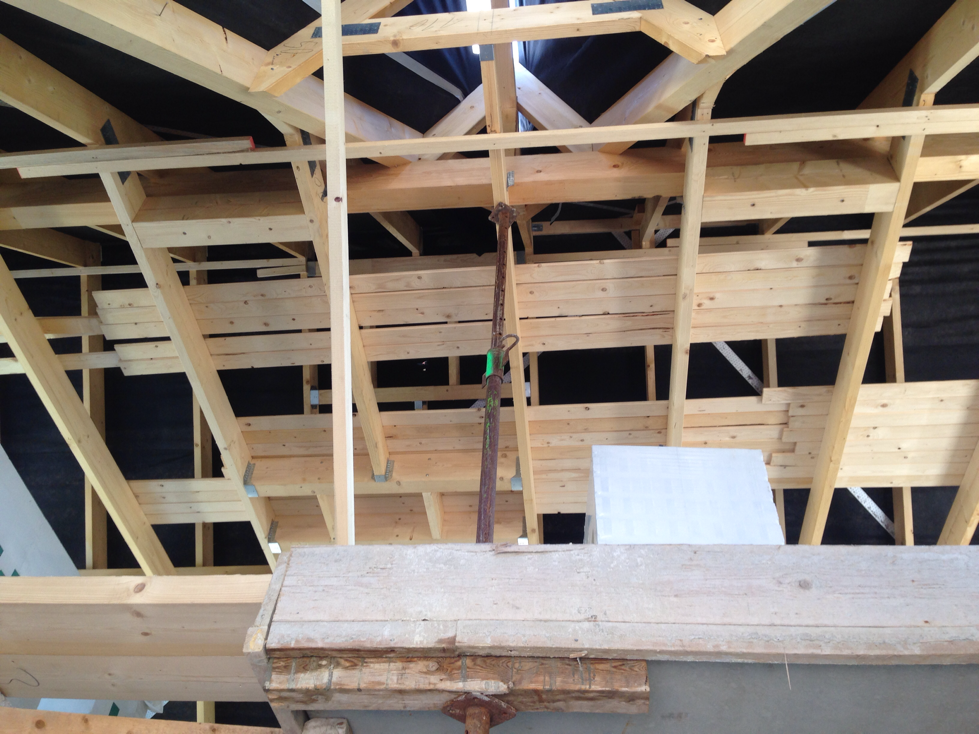

Dachlattung

Gestern waren die Zimmerleute mal wieder auf der Baustelle und haben zumindest die Dachlattung fertig gemacht. Die Stirnbretter, die ich am Dienstag extra noch mit Isoliergrund gestrichen habe, wurden noch nicht angebracht. Obwohl sie für diese Woche laut Bauzeitenplan vorgesehen waren. Samstag ist ja schließlich auch ein Werktag ;-) vielleicht passiert das ja heute. Aber dran glauben tue ich nicht. Ich habe nur Angst, dass sie die Stirnbretter anbauen und die Dachrinnen auch gleich. Sodass ich keine Chance habe sie noch mal mit Farbe zu streichen. Die Farbe hab ich extra noch nicht gestrichen, weil ich sicher bin, dass die Bretter nicht mit Samthandschuhen angebracht werden und ich so oder so noch mal mit dem Pinsel ran muss.

Mit der Lattung ist das Haus von oben endlich dicht. Ich hoffe, dass wir damit das Letzte Mal diese Mengen Wasser rausgekehrt haben. Es kann zwar noch durch Fenster und Türen reinregnen, aber ich glaube nicht, dass das solche Mengen ergibt.
Ansonsten wurde der Kamin am Mittwoch bis ins OG gemauert, weiter ging nicht, weil ja die Lattung gefehlt hat.
Und die Maurer haben die Sockeldämmung angebracht, sowie unseren Fenster und Türen eine schöne rosa Umrandung verpasst.
Wie unschwer auf dem Bild zu erkennen wurde auch schon das Silo für den Innenputz gebracht, obwohl das eigentlich noch ein paar Wochen Zeit hätte. Daneben stehen schon Paletten mit Dachziegeln und auf der anderen Seite steht palettenweise Steinwolle für die Dämmung. Es wird also langsam eng auf dem Grundstück.
Straßenansicht
Gartenansicht

Blick aus der Diele in den Dachstuhl


18. Juli 2017

Sieht langsam wie ein Haus aus

Gestern konnten wir zusehen, wie unser Dachstuhl ensteht. Schon Wahnsinn was die Zimmerleute an einem Tag so schaffen. Und der außerdem sorgt der Dachstuhl dafür, dass unser Haus auch langsam wie eines aussieht. Jetzt lasse ich aber die Bilder für sich sprechen.






14. Juli 2017

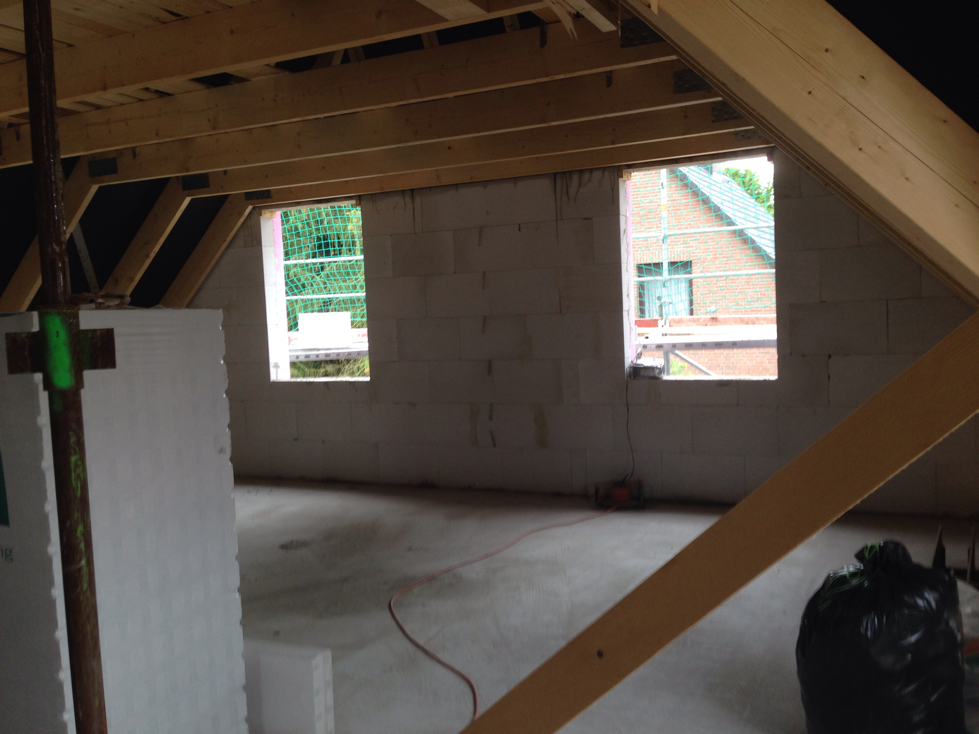

Unser zukünftiger Ausblick

Gestern haben wir die Chance genutzt, dass wir beide frei haben und haben uns unsere Decke im trockenen (oder zumindest begehbaren) Zustand angeschaut. Unten haben wir wieder Unmengen Wasser rausgefegt und oben haben wir die Sonne und unseren zukünftigen Ausblick genossen. Das war schon witzig.
Die Steine für die oberen Innen- und Giebelwände sind auch schon geliefert worden.


Der schöne Ausblick:

Unser Treppenaufgang, Luftraum und das Loch für den Kamin:

Als nächstes steht der Dachstuhl am 17.07. an. Die Dame am Telefon der Zimmerei fragte ganz leise, ob wir denn ein Richtfest planen. Dieses müsste dann ja am Montag stattfinden. Sie klang richtig erleichtert als wir ablehnten. Ich kann das nachvollziehen. Die Zimmermänner richten an jedem Tag, manchmal jeden zweiten Tag, einen Dachstuhl und mindestens einer von ihnen muss dann immer länger bleiben für ein Richtfest. Ich kann mir vorstellen, dass die froh sind auch mal nach getaner Arbeit einfach nach Hause fahren zu dürfen.

12. Juli 2017

EG Decke 10.07.17

Am Montag wurde unsere EG Decke im strömenden Regen gegossen.
Die Filigrandeckenteile wurden gleich am morgen geliefert, der Beton hingegen wurde erst gegen 14:30 Uhr erwartet.
Das war auch der erste Termin an dem wir unseren Bauleiter mal bei einem Baustellentermin getroffen haben. So konnten wir gleich einige offene Fragen klären.


7. Juli 2017

Kleiner Dämpfer

Heute kam unser Bauzeitenplan mit der Post und er hat doch etwas für missmutige Stimmung gesorgt. Unser Plan war es immer Weihnachten oder spätestens Silvester 2017 im neuen Haus zu feiern. Daraus scheint wohl nichts zu werden. Der Bauzeitenplan ändert sich zwar zwischendurch gerne mal, aber selten in Richtung kürzere Bauzeit. Meistens verschiebt sich die Hausübergabe ja doch eher etwas nach hinten.
Also werden wir wohl Weihnachten und im Silvester im Haus sein, aber nicht um mit der Familie zu feiern, sondern um Laminat zu verlegen oder Wände zu streichen :-(

Angefangen hat das Übel damit, dass wir, blauäugig wie wir waren, vor einem Jahr keine feste Bauzeit im Bauvertrag vereinbart haben. Als unser Baubegleiter uns darauf hinwies war es schon zu spät. Nachträglich wollte Team keine mehr vereinbaren. Jetzt haben wir den Salat. Laut Bauzeitenplan kommt unsere Treppe erst in der 2. KW 2018 und damit erreichen wir eine Bauzeit von ACHT Monaten!
Auf dem Plan hat der Estrich zwar erst drei Wochen Trocknungszeit ohne Heizung und dann noch mal drei Wochen mit Heizung und der Estrich wird durch Bautrockner schneller trocken sein, aber ob man da die zwei Wochen reinholen kann ist fraglich. Und dann wäre immer noch vorausgesetzt alles andere geht ab jetzt pünktlich von Statten. Nach unseren bisherigen Erfahrungen und aus anderen Blogs weiß ich, dass das wohl eher unwahrscheinlich ist. Tja, nun müssen wir da durch, sind ja selber Schuld :-(( Vielleicht kann die ganze Familie ja an Ostern zu Besuch kommen.

6. Juli 2017

Gut gerüstet

Wie ihr dem Posttitel entnehmen könnt wurde heute unser Gerüst gestellt.
Die Männer von Gerüstbau Nord mussten bei stechender Sonne ziemlich hart arbeiten und viel schleppen. Zur Belohnung hab ich zwischendurch mal ein Eis spendiert, damit alle bei Laune bleiben.
Außerdem bin ich bei allen Nachbarn rumgegangen und hab sie vorgewarnt, dass am Montag unsere Zwischendecke kommt und es sehr wahrscheinlich ist, dass dann die Zufahrt zur Sackgasse wieder blockiert sein wird. Leider habe ich nicht alle angetroffen, bzw. eine Anwohnerin hat mich aufgrund sprachlicher Barrieren nicht verstehen können. Jetzt hoffe ich natürlich auch, dass der Termin auch wirklich eingehalten wird, sonst habe ich alle umsonst aufgeschreckt.
Hier noch ein paar Bilder:



Wasser ohne Ende


Gestern war ich mal wieder auf der Baustelle um das Wasser auszufegen. Gerade in der Küche war ich sehr erstaunt wie hoch es da steht. Komischerweise im HWR, Flur und Gäste-WC gar nicht. Also so ganz gerade scheint die Bodenplatte nicht zu sein. Das wird hoffentlich durch den späteren Bodenaufbau wieder ausgeglichen.

Ansonsten sah ich, dass der erste Hausgast es sich schon bei uns gemütlich gemacht hat ;-D

Eine Nachbarin sagte, dass das der Leon sein soll. Der Kater anderer Nachbarn. Ich finde ihn süß.


Weiterhin sind schon die ersten Teile für den Dachstuhl geliefert worden, obwohl es noch 1,5 Wochen bis dahin sind.

3. Juli 2017

Neue Termine

Ich habe heute mit unserem Bauleiter telefoniert und es gibt endlich neue Termine.
Am Donnerstag soll nun das Gerüst gestellt werden und am 10.07. soll die EG-Decke gemacht werden.
Für den Dachstuhl ist die 29.KW vorgesehen. Damit haben wir einen ungefähren Termin fürs Richtfest. Obwohl wir uns noch nicht sicher sind, ob wir Richtfest oder doch eher Dichtfest feiern werden. Wir werden es wohl davon abhängig machen, wie die Familie Zeit hat. Denn die kommen alle von weiter weg.
